Weg- en rioleringswerken Villerslei

Heraanleg Villerslei

Op 3 augustus zijn we gestart met de werken aan de Villerslei. De heraanleg van de Villerslei is een omvangrijk project dat inzet op een veiligere, logischere en toekomstgerichte inrichting van deze belangrijke as in onze gemeente. We vernieuwen de riolering, passen de rijweg en kruispunten aan en versterken de verkeersveiligheid met onder meer bredere fietspaden en duidelijke oversteekplaatsen..

De werken verlopen in fases. Daardoor blijft de hinder zo lokaal mogelijk en blijft de bereikbaarheid voor bewoners en handelaars beter gegarandeerd.

Ondertussen zijn we gestart met fase 1A-1B (Brug Villerslei-stukje Sluizenstraat) en 1C (Sluizenstraat tot aan Heikantstraat) van de werken. Vanaf 14/09 starten we met de werken aan het kruispunt van de Heikantstraat tot aan de Albert Dinerlaan. (Fase 1D-2A)

90% respecteert de snelheidslimiet rond Villerslei

De politie volgt de verkeerssituatie rond de werken aan de Villerslei actief op. Dat gebeurt met snelheidscontroles, gerichte toezichten en sensibiliserende maatregelen zoals banners en spookborden.

Veel bestuurders geven het goede voorbeeld

Uit de controles blijkt dat de meeste bestuurders de snelheidslimiet respecteren. Tijdens 12 snelheidscontroles werden 9.438 voertuigen gecontroleerd. Ongeveer 90% van de bestuurders hield zich aan de geldende maximumsnelheid. Toch stelde de politie e ook 978 snelheidsovertredingen vast.

Brede aanpak voor meer verkeersveiligheid

Naast snelheidscontroles zet het Team verkeer gerichte toezichten in op de omleidingsroutes. Ook schoolomgevingen in de buurt van de werken krijgen extra aandacht en er wordt toezicht gehouden op de tonnagebeperking.

Snelheidslimiet geldt altijd

Politie Schoten blijft de verkeerssituatie nauw opvolgen. Snelheidscontroles kunnen plaatsvinden op verschillende locaties en op alle uren van de dag. De maximumsnelheid bedraagt er altijd 30 km/u, niet alleen tijdens de spitsuren. Respecteer de verkeerssignalisatie en hou je aan de snelheidslimiet. Zo blijft het verkeer rond de werf veilig voor iedereen.

Algemene info

In welke fase zitten we nu?

Fase 1D-2A: start half september

  • Fase 1D: Half september 2026 -18 december 2026
    Kruispunt Villerslei - Heikantstraat

  • Fase 2A: Half september 2026 - april 2027
    Villerslei tussen Heikantstraat en Albert Dineurlaan

Fase 1A-1B (Brug Villerslei – stukje Sluizenstraat) loopt nog tot eind oktober. Fase 1C (Sluizenstraat tot aan Heikantstraat) loopt nog tot eind december.

Als alles vlot verloopt, ronden we eind december de werken af in Fase 1D (kruispunt Heikantstraat), zodat het kruispunt van de Heikantstraat richting brug 14 terug open is vlak voor de kerstvakantie. Fase 2A (Villerslei na Heikantstraat tot aan Albert Dineurlaan) loopt verder door tot april 2027.Fase 1A-1B (Brug Villerslei – stukje Sluizenstraat) loopt nog tot eind oktober. Fase 1C (Sluizenstraat tot aan Heikantstraat) loopt nog tot eind december.

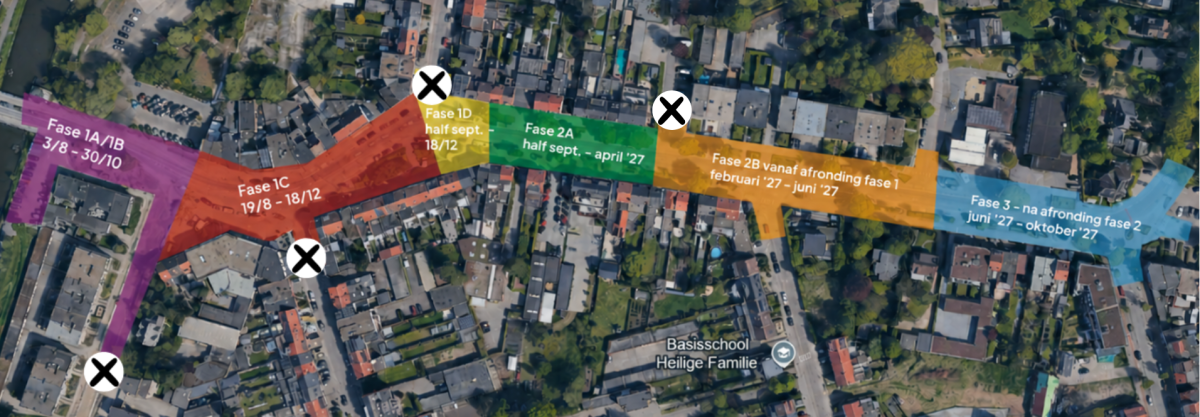

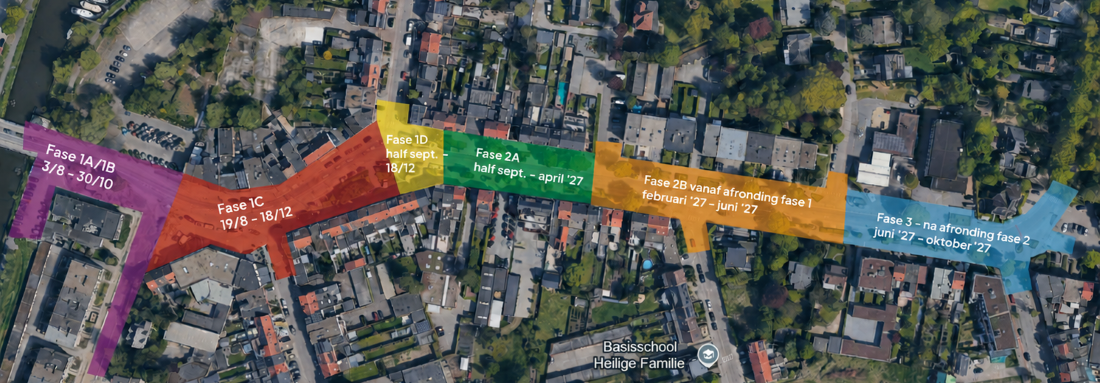

Fasering van de werken

Fase 1 – augustus 2026 tot 18 december 2026

Fase 1A-1B: 3 augustus tot eind oktober

Brug Villerslei – parking dokterspraktijk – stukje Sluizenstraat
Tijdens deze fase wordt de bovenbouw afgebroken vanaf het tankstation in de Sluizenstraat tot aan brug 14, inclusief de parking van de dokterspraktijk.
Deze werken duren tot eind oktober.

Fase 1C: 19 augustus tot 18 december

Sluizenstraat - Villerslei richting kruispunt Heikantstraat.
We leggen nieuwe riolering aan en vernieuwen de volledige bovenbouw met nieuw wegdek en nieuwe fiets- en voetpaden. Deze werken duren tot 18 decembeDe riolering in de Villerslei wordt vernieuwd tussen de Heikantstraat en Brug 14. Tegelijk wordt de bovenbouw van de Villerslei volledig heraangelegd, gevel tot gevel, vanaf de Heikantstraat tot aan Brug 14 en doorlopend tot aan het tankstation in de Sluizenstraat, inclusief de heraanleg van de parking voor de dokterspraktijk.

Fase 1D: Half september 2026 -18 december 2026
Kruispunt Villerslei - Heikantstraat

De werken verlopen gefaseerd. De zone Sluizenstraat - brug 14 wordt tegen de herfstvakantie afgewerkt en opnieuw opengesteld voor alle verkeer. De zone Sluizenstraat - Heikantstraat inclusief kruispunt, wordt afgerond tegen de kerstvakantie.

Fase 2 – half september tot juni 2027
  • Fase 2A: Half september 2026 - april 2027
    Villerslei tussen Heikantstraat en Albert Dineurlaan

  • Fase 2B: februari 2027 - juni 2027
    Albert Dineurlaan tot Doncklaan
Fase 3 – juni 2027 tot oktober 2027
  • Fase 3: juni 2027 - oktober 2027
    Doncklaan tot een deel van de Alfons Servaislei

Verdere info volgt later

Bereikbaarheid

  • Brug Villerslei afgesloten tijdens fase 1A/B
  • Vanaf de herfstvakantie (30 oktober) opnieuw doorgang via brug Villerslei naar Sluizenstraat
  • Omleiding via Geuzenveldenstraat
  • Handelaars blijven steeds bereikbaar te voet of met de fiets aan de hand.
  • Tijdens de werken geldt een parkeerverbod in de betrokken zones.

Het lokaal bestuur begrijpt dat de tijdelijke stilstand vragen en onzekerheid veroorzaakte. Dankzij de nieuwe planning is er opnieuw duidelijk perspectief op een vlotte voortzetting van de werken. Het bestuur blijft de uitvoering nauwgezet opvolgen en doet er alles aan om de hinder te beperken.

Toegang Parking Jachthavenplein

Tot eind oktober kun je tussen 8 uur ‘s ochtends en 22 uur ’s avonds vrij in- en uitrijden op het Havenplein. De toegang tot het Havenplein loopt niet meer via de Heikantstraat maar via de Heidebloemlei, Heikantstraat en Lossingstraat.

Verkeerslichtenregeling aan brug 13 (Wezelsebaan)

Naar aanleiding van de huidige situatie ter hoogte van de werf aan de Villerslei en de vastgestelde conflicten tijdens de knipperlichtregeling buiten de spitsuren, werd beslist om de regeling aan te passen.

Nieuwe regeling (weekdagen):

  • Verkeerslichten actief van 6.00 uur tot 20.00 uur
  • Geen knipperlichtregeling gedurende deze periode
  • Buiten deze uren blijft de huidige nachtregeling behouden

Hierdoor wordt de verkeerssituatie voor fietsers, voetgangers en gemotoriseerd verkeer duidelijker en veiliger tijdens de schoolperiode

Omleidingen en praktische info

Bereikbaarheid

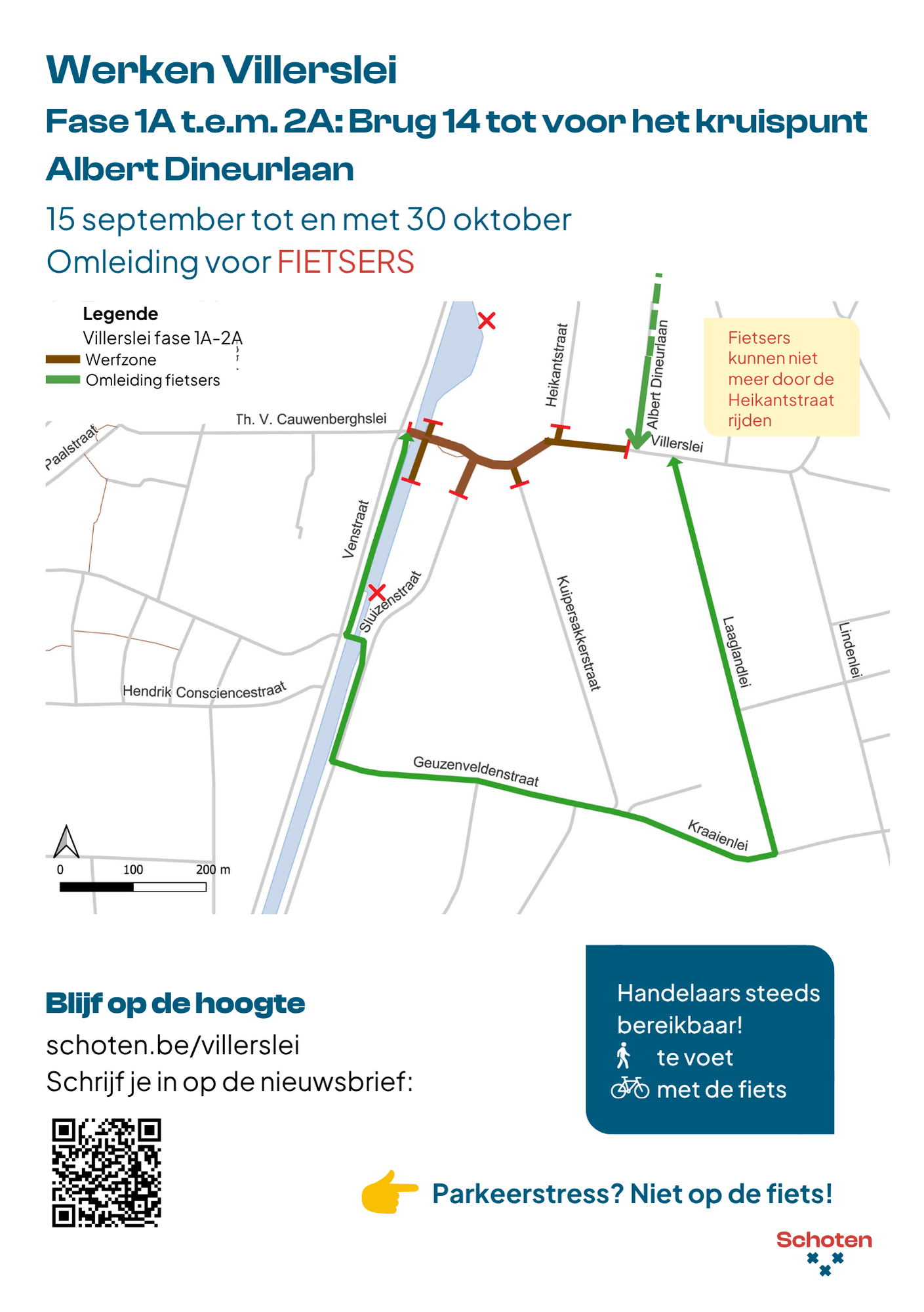

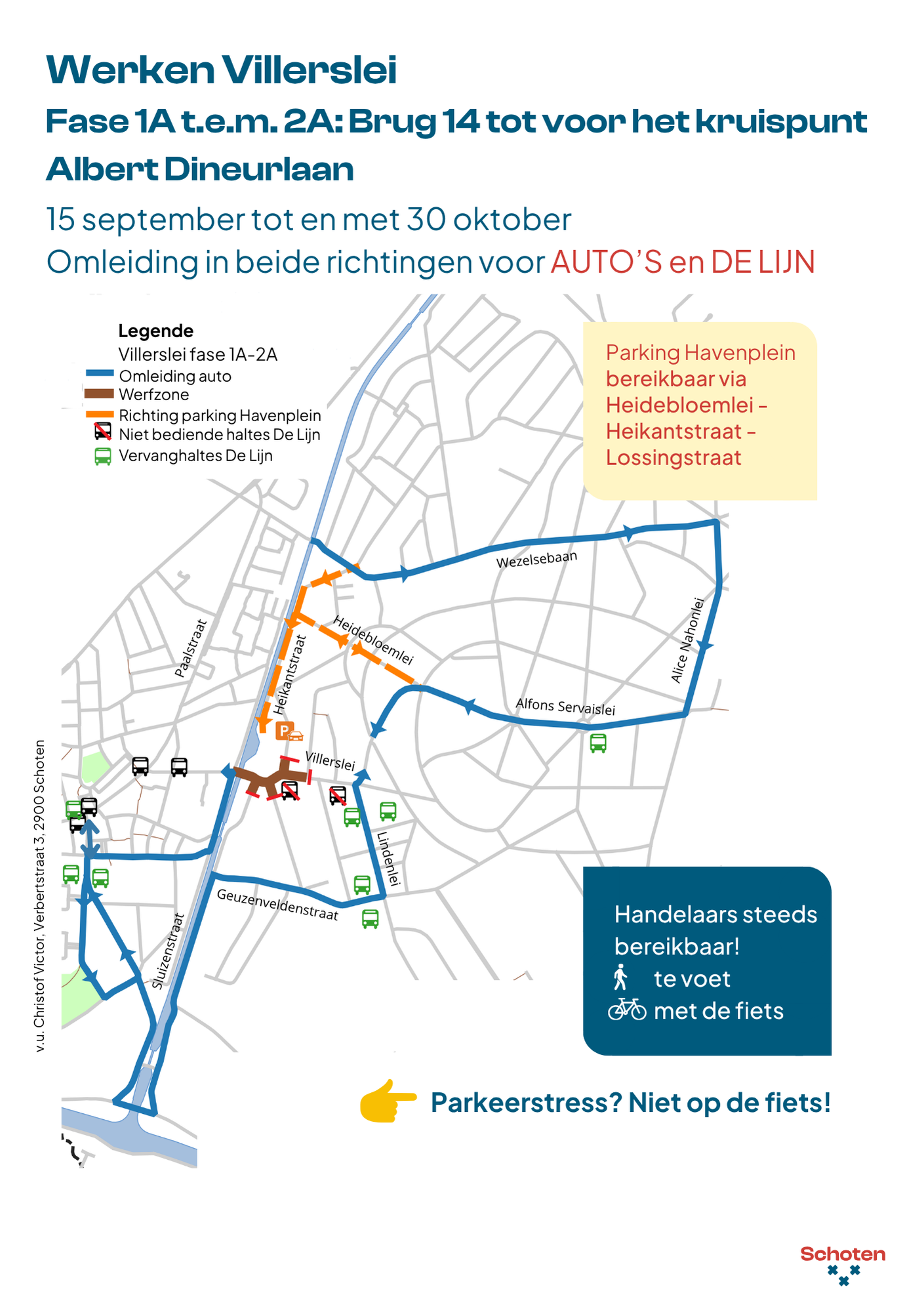

Omleidingen voor het autoverkeer
  • De werfzone is volledig afgesloten voor doorgaand autoverkeer. Ook buiten de werkuren en in het weekend.
  • Het verkeer volgt een omleiding via de Geuzenveldenstraat. De omleiding is duidelijk aangegeven met signalisatie. Je vindt het omleidingsplan op schoten.be/villerslei.
  • Het verkeer dat komt van brug 13 kan niet langer meer door de Heikantstraat naar de Villerslei rijden en volgt de omleiding via de Wezelsebaan, Alice Nahonlei en Alfons Servaislei.
  • Tijdens de werken geldt een parkeerverbod in de werfzone.
  • De brug aan de Villerslei is afgesloten van 3 augustus tot eind oktober voor alle verkeer.
  • Vanaf de herfstvakantie is er opnieuw doorgang in beide richtingen via de brug aan de Villerslei naar de Sluizenstraat.

Vanaf de herfstvakantie is er opnieuw doorgang in beide richtingen via de brug aan de Villerslei naar de Sluizenstraat.

Omleidingen voor fietsers en voetgangers
  • De brug aan de Villerslei is afgesloten van 3 augustus tot eind oktober voor voetgangers en fietsers. Er is geen doorgang mogelijk.
  • De werfzone is tijdens de werken afgesloten voor doorgaand fietsverkeer.
  • Fietsers volgen de omleiding via de Laaglandlei en de Geuzenveldenstraat. De omleiding is duidelijk aangegeven met signalisatie.
  • Richting centrum steken voetgangers en fietsers over via de doorgang via het Sasbruggetje.
  • Fietsers kunnen niet meer door de Heikantstraat rijden.
  • Voetgangers kunnen de werfzone passeren. Wees voorzichtig in de werfzone.
Handelaars
  • Handelaars blijven tijdens de werken bereikbaar te voet of met de fiets aan de hand.
  • Leveringen blijven mogelijk en worden samen met de aannemer praktisch afgestemd.
  • Handelaars moeten hun locatie voor afvalophaling afspreken met hun afvalverwerker.
Voor het openbaar vervoer

De Lijn volgt tijdens de werken de omleiding via de Geuzenveldenstraat. Een aantal haltes worden tijdelijk niet bediend. De Lijn voorziet vervanghaltes in de Kraaienlei. Sinds 1 september zijn er ook twee bijkomende haltes in de Lindenlei.




Praktische info voor bewoners

Toegang tot je woning

Je woning blijft altijd bereikbaar te voet. Van 6.30 tot 16.00 uur is gemotoriseerd verkeer in de werfzone niet toegelaten, behalve voor de aannemer en de hulpdiensten. Buiten de werkuren is plaatselijk verkeer beperkt mogelijk. Hou steeds rekening met de signalisatie.

Parkeren

Opritten binnen de werfzone zijn tussen 6.30 tot 16.00 uur moeilijk tot niet bereikbaar. We vragen daarom vriendelijk om je voertuig tijdens de werkuren buiten de werfzone te parkeren. Je kan parkeren op het Havenplein. Tot eind oktober kun je tussen 8 uur
‘s ochtends en 22 uur ‘s avonds vrij in- en uitrijden op het Havenplein via de Lossingstraat.

Huisvuilophaling

De huisvuilophaling gebeurt aan de uiteinden van de werkzone, op verzamelpunten. Je mag je afvalcontainers en gesloten PMD-zakken daar de dag voordien al plaatsen. Ben je minder mobiel? Vraag gerust hulp aan de arbeiders op de werf.

Tijdens fase 1A-1B is er nog een gewone afvalophaling mogelijk op de Villerslei tussen de Heikantstraat en Alfons Servaislei.

De glasbollen in de Villerslei worden tijdens de werken verplaatst naar de bestaande glasbollocaties in de Taxanderlei en Schijnparklaan.

Verplaats je brievenbus

Brievenbussen die op of vlak naast het openbaar domein staan, vragen we tijdelijk te verplaatsen. Zo vermijden we schade en kunnen we de fundering en verharding vernieuwen. Staat je brievenbus los en dicht bij de straat? Plaats ze dan best iets verder naar achter.

Veiligheid

Voor je eigen veiligheid en de veiligheid van onze werknemers vragen wij om uit de buurt te blijven van werfmachines en de signalisatie te respecteren.

Tijdelijke verkeersmaatregelen Geuzenveldenstraat, Kraaienlei en Lindenlei

Om het verkeer tijdens de werken aan de Villerslei veilig te laten verlopen, gelden er tijdelijke verkeersmaatregelen in de Lindenlei, Geuzenveldenstraat en Kraaienlei tot het einde van de werken van de Villerslei.

Nieuwe verkeersmaatregelen

Tijdens de werken volgt het verkeer en het openbaar vervoer de omleiding via de Geuzenveldenstraat. In fase 1 van de werken (van 3 augustus tot eind oktober 2026) volgen ook de fietsers dezelfde omleiding via de Geuzenveldenstraat.

Om de veiligheid van fietsers en de doorstroming van de bussen te verbeteren, voeren we volgende maatregelen in voor de Geuzenveldenstraat, Kraaienlei en Lindenlei tijdens de hele duur van de werken:

  • een snelheidsbeperking van 30 km/u voor alle verkeer
  • een tonnagebeperking van 3,5 ton, uitgezonderd plaatselijk verkeer en De Lijn. Doorgaand zwaar verkeer volgt een omleiding via de hoofdwegen.

Parkeerverbod

Van 3 augustus 2026 tot het einde van de werken (zomer 2027) geldt een volledig parkeerverbod in de Geuzenveldenstraat en de Kraaienlei.

  • Het parkeerverbod geldt over de volledige lengte van beide straten.
  • Het parkeerverbod geldt aan beide zijden van de rijbaan.
  • Ook buiten de werkuren en in het weekend mag je niet parkeren.

In de Lindenlei geldt geen parkeerverbod.

Openbaar vervoer

Tijdens de werken volgen de bussen een omleiding via de Geuzenveldenstraat. De haltes in de Villerslei worden niet bediend. We voorzien vervanghaltes aan de Kraaienlei en Lindenlei

Handelaars blijven bereikbaar

De handelszaken langs de Villerslei blijven tijdens de werken bereikbaar. Vermijd parkeerstress en bezoek de handelaars zoveel mogelijk te voet of met de fiets (met de fiets aan de hand in de werfzone).



Openbaar vervoer en deelmobiliteit

Openbaar vervoer

De Lijn volgt tijdens de werken de omleiding via de Geuzenveldenstraat. Een aantal haltes worden tijdelijk niet bediend. De Lijn voorziet vervanghaltes in de Kraaienlei. Hieronder vind je een overzicht van de niet-bediende haltes en de vervanghaltes. Vanaf 1 september gaan de nieuwe vervanghaltes aan de Lindenlei tegen de Villerslei in werking.

Dropzones Donkey Republic

De dropzones hebben een tijdelijke hub gekregen aan de Venstraat en kerk Villers. Je ontvangt ook 20% korting op de eerste drie ritten die starten vanaf deze hubs.

Mis niets over de werken in de Villerslei!

Inschrijven nieuwsbrief
StudiebureauAnteagroup
Koen Reusen
(03) 221 57 58
koen.reusen@anteagroup.be
Water-LinkAquafin
(03) 450 44 75
Michiel Nooren
Werftoezichter

De taak van de werftoezichter is:

  • aanspreekpunt voor de bewoners.
  • technisch nazicht.
  • werfadministratie.
Centraal aanspreekpunt ondernemers en handelaarsGuy Ransbottyn
guy@ransbottyn.be
0499 70 48 99
